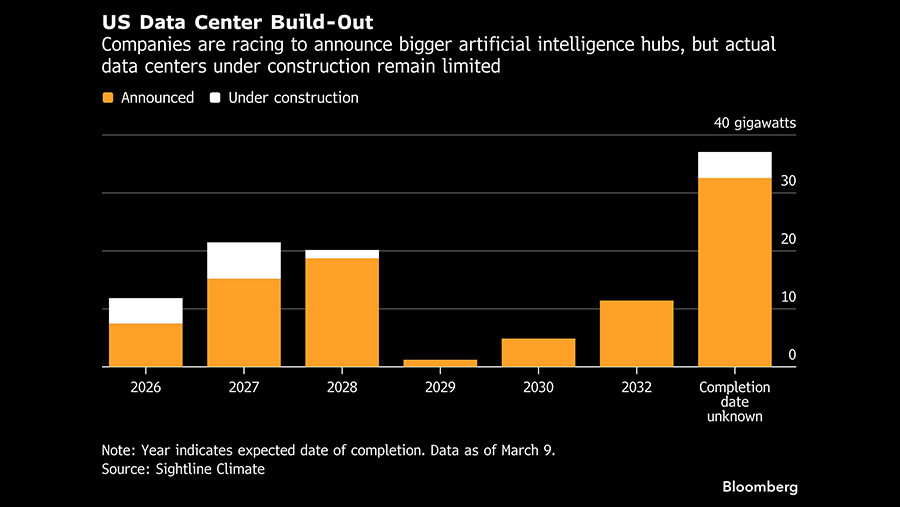

Pusat data yang mengonsumsi daya hingga 12 GW diperkirakan akan beroperasi pada 2026 di AS, menurut analis dari firma intelijen pasar Sightline Climate, yang akan merilis laporan baru dalam beberapa minggu mendatang. Namun, hanya sepertiga dari kapasitas tersebut yang saat ini sedang dalam tahap pembangunan, menurut perkiraan Sightline.

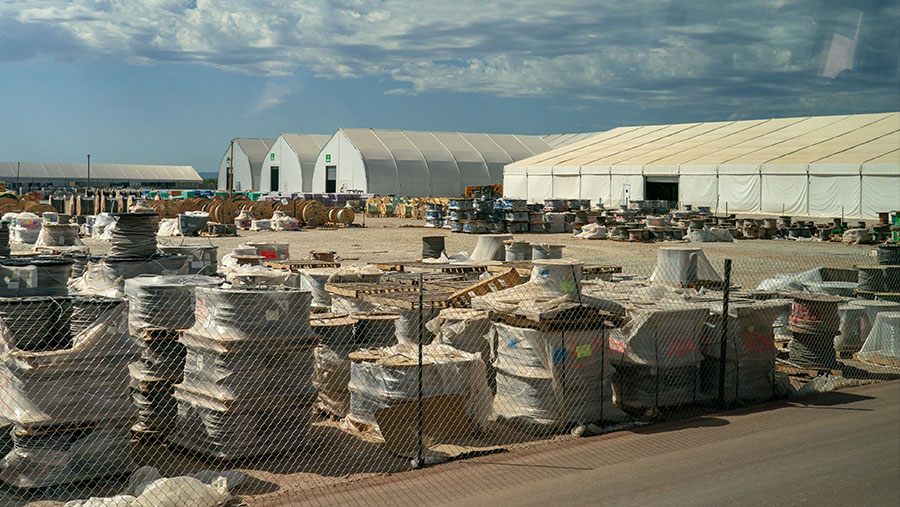

Crusoe berhasil memenangkan kontrak untuk membangun kompleks pusat data di Texas berkat janjinya akan kecepatan. Cully Cavness, chief strategy officer dan salah satu pendiri Crusoe, mengatakan bahwa perusahaan berjanji untuk mengoperasikan sebagian dari pusat data tersebut dalam waktu kurang dari setahun setelah konstruksi dimulai. Rahasia untuk mencapai hal itu adalah dengan membeli peralatan listrik yang tepat dalam jumlah cukup melalui pemesanan dini, serta mengamankan pasokan sebelum hambatan ekspor diberlakukan.
Infrastruktur listrik hanya menyumbang kurang dari 10% dari total biaya pusat data, tetapi tidak mungkin membangun operasional tanpa itu. “Jika satu bagian dari rantai pasokan Anda tertunda, maka seluruh proyek Anda tidak dapat diselesaikan,” kata Andrew Likens, Kepala Energi dan Infrastruktur Crusoe. “Ini adalah teka-teki yang cukup rumit saat ini.”
Sebagian besar perusahaan yang dihubungi oleh Bloomberg News menolak berkomentar mengenai masalah yang mereka hadapi atau dari mana mereka memperoleh peralatan mereka. Beberapa yang merespons menyoroti solusi yang telah mereka terapkan. Juru bicara Amazon dan Microsoft mengatakan mereka merencanakan pengadaan peralatan listrik jauh-jauh hari saat membangun pusat data mereka, dan juru bicara Equinix Inc. menyoroti investasi baru-baru ini dalam fasilitas manufaktur yang memproduksi switchgear. Google, Oracle, Nebius Group NV, dan Coreweave Inc. menolak permintaan untuk berkomentar.
Meskipun hanya sedikit perusahaan yang bersedia membicarakannya, AS telah mengalihdayakan sektor manufakturnya ke negara lain, terutama China, selama beberapa dekade. Hal itu telah berkontribusi pada kelangkaan komponen listrik yang signifikan di AS, kata Boucher dari WoodMac.
Januari lalu, sekelompok eksekutif perusahaan utilitas AS mengunjungi sebuah pabrik transformator di China sebagai bagian dari tur ke pabrik-pabrik listrik dan teknologi Tiongkok, dan mereka memperhatikan bahwa sekitar setengah dari transformator yang akan dikirimkan itu menampilkan bendera AS. Beberapa di antaranya secara khusus ditujukan untuk perusahaan pusat data, menurut salah satu peserta perjalanan yang meminta namanya dirahasiakan karena membagikan informasi yang sensitif secara komersial.
Dalam 10 tahun terakhir, pemerintah AS telah mencoba serangkaian kebijakan untuk memindahkan kembali manufaktur ke dalam negeri, namun kebijakan tersebut belum menghasilkan peningkatan kapasitas domestik yang signifikan, memaksa perusahaan untuk tetap mengandalkan China terlepas dari tarif atau risiko keamanan nasional yang diklaim. Hal ini berarti AS membutuhkan komponen krusial dari China untuk mendominasi perlombaan AI, sementara China membutuhkan chip canggih dari perusahaan AS untuk tetap bersaing.
Pada bulan Maret, Trump mengeluarkan kerangka kerja baru untuk mempercepat proses perizinan pembangkit listrik baru bagi pusat data. Tanpa mengatasi masalah kelangkaan peralatan listrik, banyak pihak khawatir bahwa pengeluaran triliunan dolar yang ditujukan untuk pusat data tidak akan menghasilkan langkah-langkah strategis yang harus diambil AS untuk memenangkan persaingan kecerdasan buatan.
“Kami telah melihat langsung nilai yang dapat diciptakan jika Anda tidak terhambat oleh waktu tunggu infrastruktur listrik. Hal itu dapat menentukan keberhasilan atau kegagalan sebuah proyek,” kata Likens dari Crusoe.

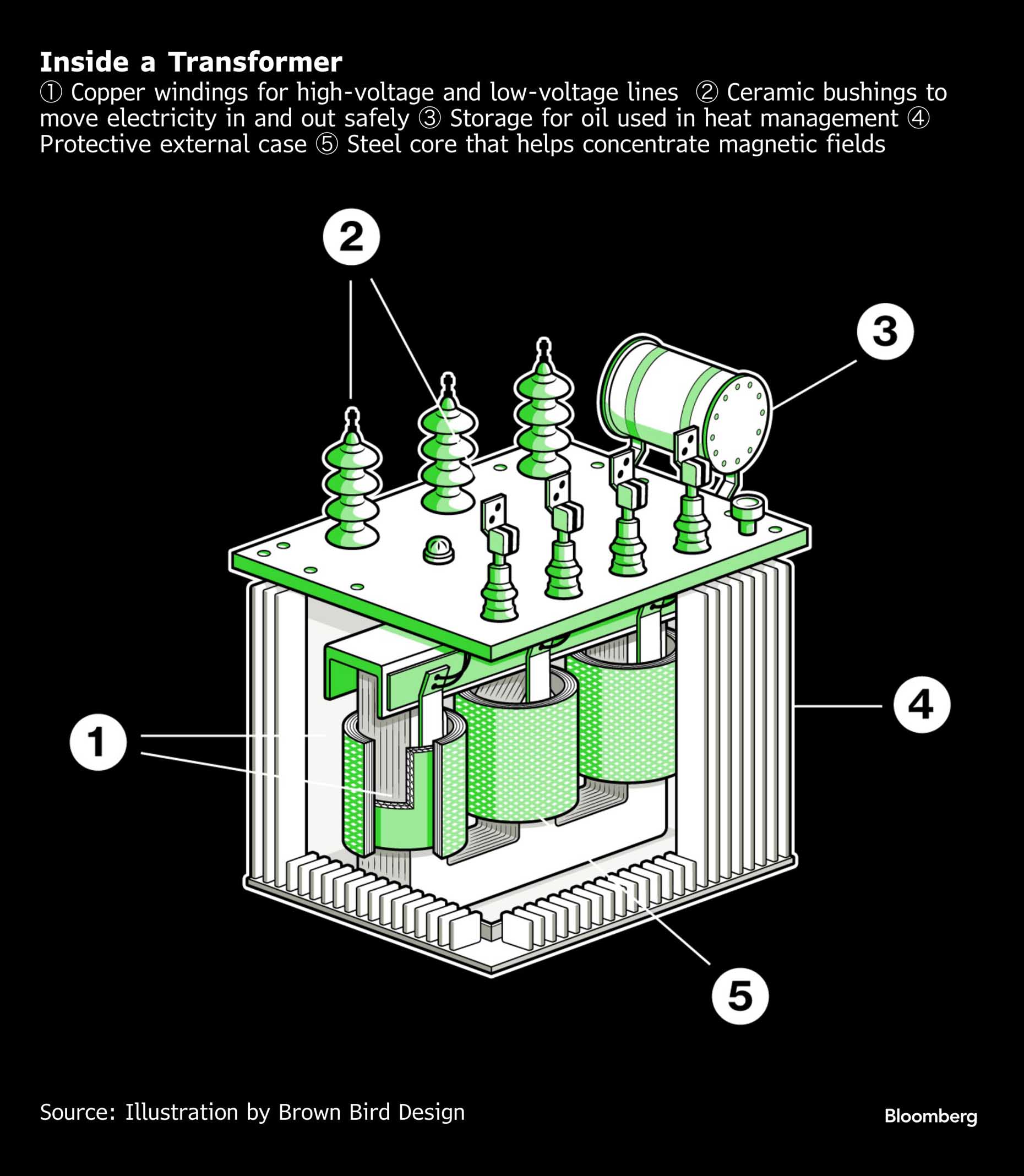

Pusat data telah berkembang pesat dalam skala dan kini mengonsumsi lebih banyak listrik daripada pendahulunya 10 tahun lalu. Hal ini menuntut transformator yang lebih besar, yang secara aman menarik listrik dari jaringan tegangan tinggi untuk disalurkan ke chip komputer kecil. Tanpa transformator yang tepat, pusat data tidak akan dapat beroperasi.

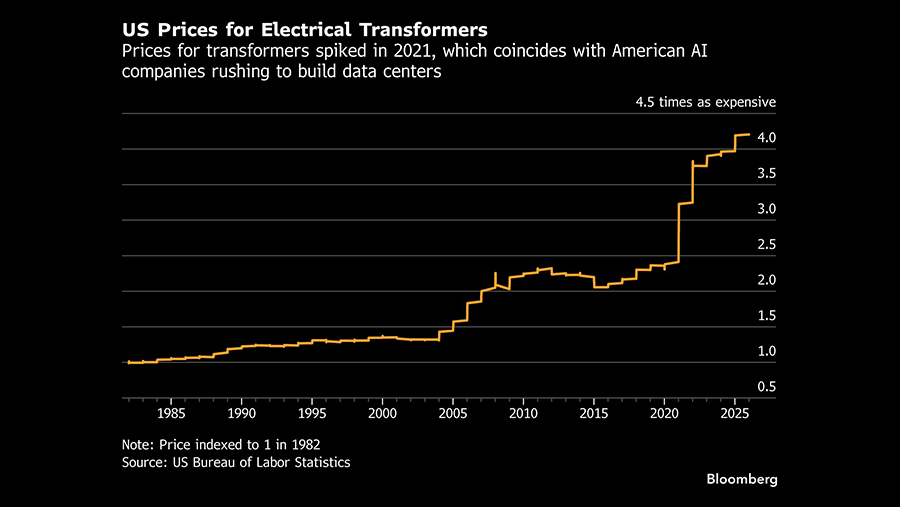

Sebelum era 2020, trafo berdaya tinggi ini biasanya tiba 24 hingga 30 bulan setelah pesanan diajukan. Waktu tunggu tersebut “sepenuhnya dapat dikelola di masa lalu” saat pusat data tidak memerlukan trafo sebesar itu atau dalam waktu sesingkat itu, kata Philippe Piron, CEO divisi elektrifikasi GE Vernova. Namun, perusahaan AI “ingin sesuatu yang biasanya selesai dalam kurang dari 18 bulan.”
Lonjakan permintaan dari pusat data dan perluasan jaringan listrik telah mendorong kenaikan harga dan memperpanjang waktu pengiriman hingga lima tahun. Itulah sebabnya beberapa pihak, seperti Crusoe, bahkan terpaksa mengubah trafo lama dari pembangkit listrik yang sudah ditutup sebagai langkah sementara.
Di Oktober, GE Vernova mencairkan dana US$5,3 miliar untuk membeli sisa saham di Prolec, perusahaan transformator, guna mengakuisisi perusahaan tersebut sepenuhnya. Pada bulan Februari, Siemens Energy mengumumkan investasi US$1 miliar guna memperluas kapasitas produksinya di AS dalam bidang transformator dan turbin gas selama dua tahun ke depan.
Kedua langkah tersebut tidak langsung meredakan permintaan, yang memaksa pengembang pusat data untuk mencari pasokan di luar negeri. Meskipun sebagian besar trafo AS berasal dari Kanada, Meksiko, dan Korea Selatan, perusahaan utilitas AS mengimpor lebih dari 8.000 trafo berdaya tinggi pada 2025 hingga Oktober dari China, naik dari kurang dari 1.500 unit yang diimpor sepanjang 2022, menurut perkiraan Boucher dari WoodMac. Pembangunan ini “akan sangat bergantung pada pasar impor,” katanya.
Setelah trafo menurunkan tegangan listrik agar dapat digunakan di pusat data, listrik tersebut perlu didistribusikan secara aman di seluruh pusat data. Hal ini dilakukan melalui switchgear, yang mencakup pemutus sirkuit dan sekring. Di sini pula, pengembang pusat data menghadapi keterlambatan pengiriman – meskipun tidak separah jadwal pengiriman trafo.
Solusi Equinix Inc. adalah mengalokasikan setidaknya US$350 juta untuk mendukung fasilitas manufaktur baru Hanley Energy di Irlandia, yang akan memproduksi switchgear dan komponen pusat data lainnya. Equinix berharap dapat mempercepat waktu tunggu sebesar 10% hingga 15% sebagai hasilnya.
Solusi Crusoe untuk mengatasi kekurangan tersebut adalah dengan memesan banyak peralatan. Artinya, perusahaan harus mengeluarkan dana jutaan dolar AS untuk persediaan bahkan sebelum mengetahui adanya pesanan yang harus dipenuhi, namun strategi ini terbukti berhasil. Baru-baru ini, Crusoe juga mulai memproduksi peralatan pengatur daya atau switchgear sendiri.

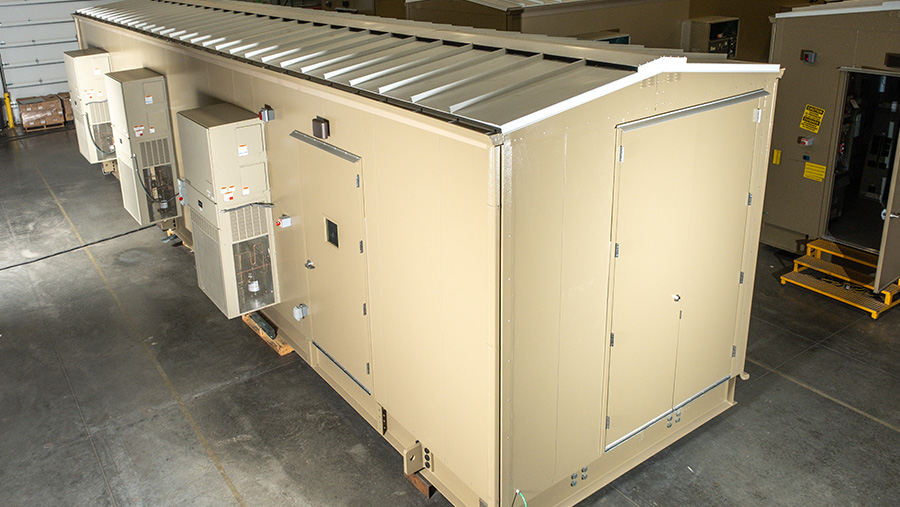

Untuk mempercepat proses pemasangan, Crusoe mulai mengemas peralatan pengatur daya tersebut dalam apa yang disebutnya sebagai pusat distribusi daya (PDC). Berbagai PDC tersebut tampak seperti kontainer pengiriman yang bisa dihuni – mereka memiliki atap miring, talang air, dan pintu, meskipun tanpa jendela.
Crusoe memproduksi semua bagian bangunan dari bahan baku yang dibeli, termasuk rangka atap, fondasi, dan dinding. Di dalam PDC terdapat pemutus arus berukuran lemari es, seperti versi yang jauh lebih besar dari panel pemutus arus di bagian luar rumah.
Kini, perusahaan menjual peralatan PDC-nya kepada perusahaan pusat data lainnya. “Kami merasa itu merupakan risiko di pasar dan ingin memastikan masa depan kami sendiri,” kata Likens.
Dengan transformator dan panel distribusi listrik yang sudah tersedia, pusat data dapat beroperasi. Namun, tanpa peralatan tambahan, rak-rak yang berisi chip komputer mahal dapat rusak dengan cepat, dan di sinilah baterai lithium-ion berperan.
Begitu seorang pekerja kantoran mengunggah kumpulan data besar dan meminta AI untuk menganalisisnya, hal itu dapat menyebabkan lonjakan permintaan listrik di pusat data. Lonjakan tersebut dapat membuat aliran listrik berubah dengan sangat cepat, yang pada akhirnya memperpendek masa pakai peralatan.
Baterai lithium-ion berfungsi meredam lonjakan mendadak dalam konsumsi daya. Baterai ini menyimpan kelebihan listrik saat pasokan berlebih dan melepaskannya saat pasokan kurang, sehingga membantu menjaga kestabilan daya dan mengelola penggunaan daya oleh server.

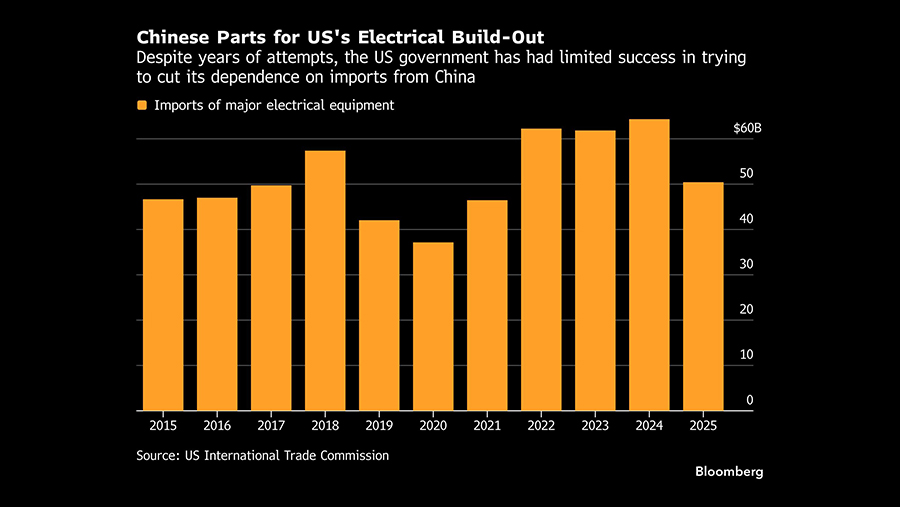

Pangsa impor AS untuk trafo dan peralatan pengatur arus dari China telah menurun secara stabil dalam beberapa tahun terakhir – meskipun untuk jenis peralatan tertentu, pangsa tersebut masih berkisar di angka 30%. Pangsa China dalam volume impor baterai tetap bertahan di atas 40%.
China mendominasi pasokan peralatan listrik karena mengendalikan banyak bagian rantai pasokan, mulai dari bahan baku hingga pemrosesan dan manufaktur, dan kesenjangan antara China dan AS diperkirakan akan semakin melebar. Dalam rencana lima tahun terbarunya yang diumumkan bulan lalu, raksasa Asia ini mengungkapkan akan memperkuat pembangunan jaringan listriknya dengan energi terbarukan, sementara pemerintahan Trump telah membongkar kebijakan untuk menerapkan tenaga surya dan angin.
Pada bulan Maret, AS membuka penyelidikan perdagangan terhadap China untuk membenarkan penerapan tarif; negara tersebut kemudian membalas dengan memulai penyelidikan sendiri terhadap AS. Upaya mendadak untuk menghentikan impor peralatan listrik dari China akan menyebabkan penundaan lebih lanjut dan merugikan AS dalam persaingan AI, kata Joshua Busby, seorang profesor urusan publik di Universitas Texas di Austin. “Jika kita terlalu sembarangan dalam upaya mengurangi ketergantungan kita pada China hingga nol, hal itu dapat menimbulkan biaya yang berlebihan bagi perusahaan-perusahaan Amerika,” katanya.
